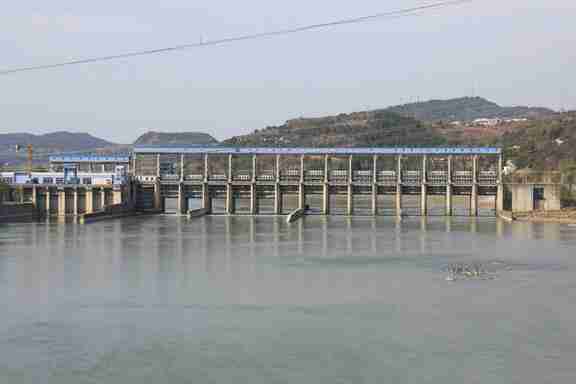

涪江华能明台水电站库区3月8日(今天)蓄水

  • 发布时间:2021-03-08 11:39:38
  • 来源:

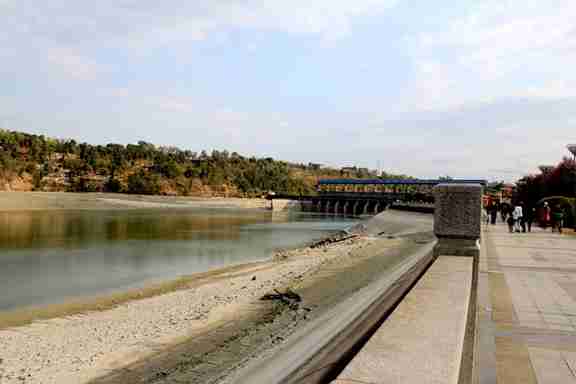

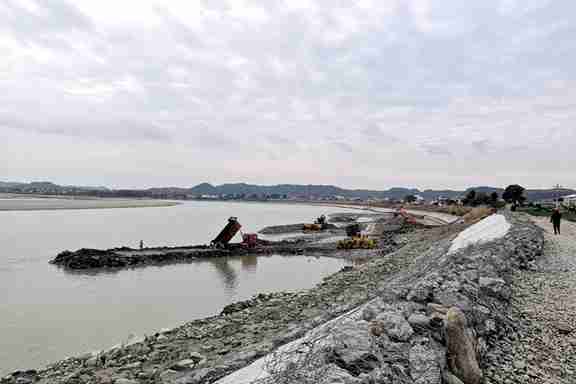

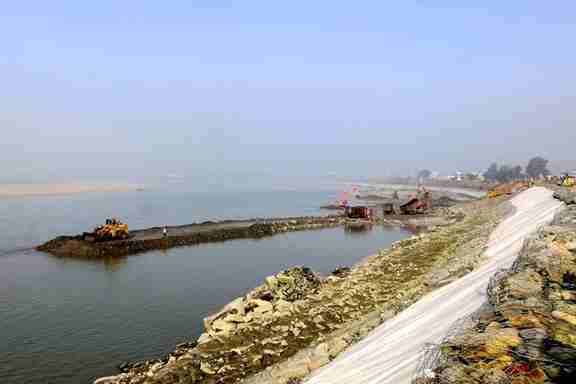

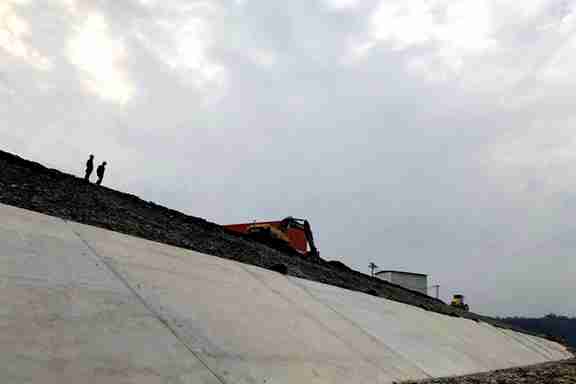

据了解:去年“8.11—8.17”超标洪水导致县郊华能明台水电站库区上游新德防护堤毁损严重,该段堤坝的修复工程已于2020年12月6日正式开工,目前重建段堤体已填筑至382米高程,钢筋混凝土防渗面板已浇筑至380米高程以上。

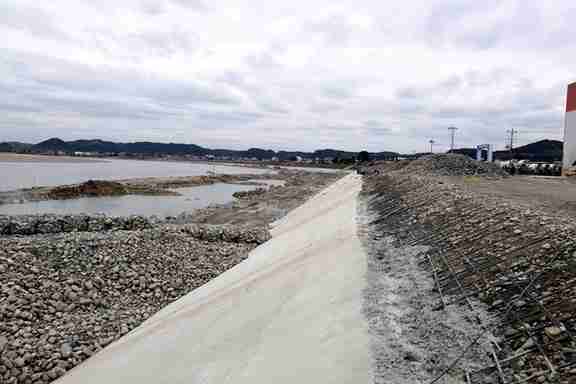

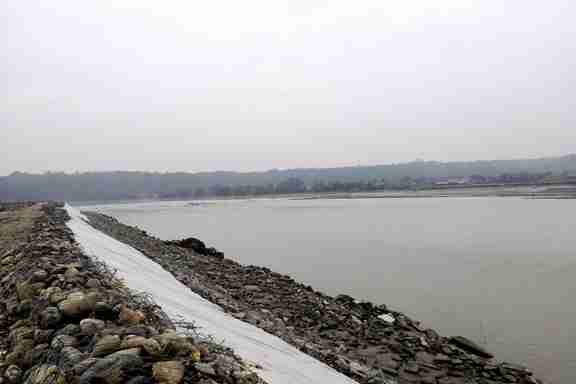

通过元旦、春节期间艰苦细致的工程建设管理,明台水电站库区上游修复段防渗墙及防渗面板浇筑已完成1.48千米,总体实施了9500立方米的混凝土浇筑,具备了蓄水至380米高程的条件。为此,三台华能明台水电站拟定于2021年3月8日下午18:00时开始下闸蓄水,蓄水历时约70小时,最高蓄水高程至380米高程。华能明台水电库区在蓄水期间,电站工程将局部开启泄洪闸,其工程下泄流量也不低于35立方米每秒的生态流量。

请上下游提前做好相应的工作准备,避免生产生活以及水环境水安全受到影响。三台华能明台水电站常年发电2.17亿千瓦时(度),日均发电55万千瓦时(度),作为水电行业的央企,是国家重要的能源生产基地。(通讯员:潘星伟 谢勇)
